淞源防水全力打造品质公路、阳光工程,目前已初见成效。对于桥面结构层的施工,熟控技术要点,伴着朝霞,脚踏实地,让淞源品质、阳光工程之花绚丽开放。
时间要追溯到2020年11月16日,初冬,当地项目工程位于湖北省十堰市和谐大道,作为一个施工小分队,以专业的施工技术,使用淞源防水的桥面专用防水涂料,按照标准化施工规范,切实做好到位的防水操作。淞源技术施工队到达现场之后,积极地投入到当天的工作流程中去,第一步也是较为重要的一步,先是进行安全排查,主要体现在以下几个方面:
一、安全注意事项
1.安全用电,发电机及时观察水箱水量,柴油量,及时补加。
2.抛丸机设备操作规范。
3.为避免机械事故,禁止向桥外高空抛物(桥下对向车道正常行车)
4.进场施工人员必须着工作服,戴好安全帽,注意脚下,防止受伤。
除了做好安全防范之外,还要严格遵守施工原则,所以在正式开工前,和项目经理对接了具体的工作流程以及明晰的细则划分,主要涉及到以下几点:
二、现场作业情况及成本核算
1.项目安全部白经理对接,领取安全协议,并交代注意事项,交代员工安全规范施工,注意用电安全,注意往来车辆,禁止高空抛物,戴好安全帽,用完电及时关闭电源。
2.调配柴油发电机和抛丸机配合工作,采购所需油品4桶,共计费用900元,另给小工配备塑料桶,扫把,毛刷等工具,铁锹一把,以便于围栏根部清理灰尘,共计49元。200kw柴油发电机,根据今天施工情况计算每小时所需油量为12L左右。
3.大面积抛丸施工作业,今日施工面积为单向桥面6/7,部分淤泥未干燥桥面暂且搁置。
4.对于桥面围栏根部,经过抛丸处理,先用扫把清理根部灰尘,再用吹风机进行处理,做到灰尘完全处理干净,再用毛刷,涂刷道桥专用防水材料以做为加强层,起到更好的防水作用,且保护大面积喷涂时,不污染围栏。
5.清理对面单向桥面积水,灰尘,以便于明日施工,需注意,桥面潮湿处抛丸会使抛丸机钢砂掉落。
6.标示牌标识语展示。
做好第一天的充分准备工作,从第二天开始为期一周左右的桥面防水项目施工,正式的施工分为桥面基层清理和桥面防水涂刷两大板块,在淞源劳务这一业务上做到专业和敬业。
三、整个施工计划及注意事项

1.计划桥面抛丸施工,围栏根部加强层涂刷单向桥面施工,水管口部位细节处理。
2.对面单向桥面灰尘上午处,封闭桥面两端入口,禁止车辆驶入。
3.施工作业中产生的垃圾集中处理,做到不污染现场环境。
4.和设备厂家售后老师继续学习抛丸机注意事项,常见问题解决办法,总结抛丸机施工方案及步骤。
5.根据现场施工情况进行临时应对。
四、施工现场工作图片预览

【围栏细节处理】

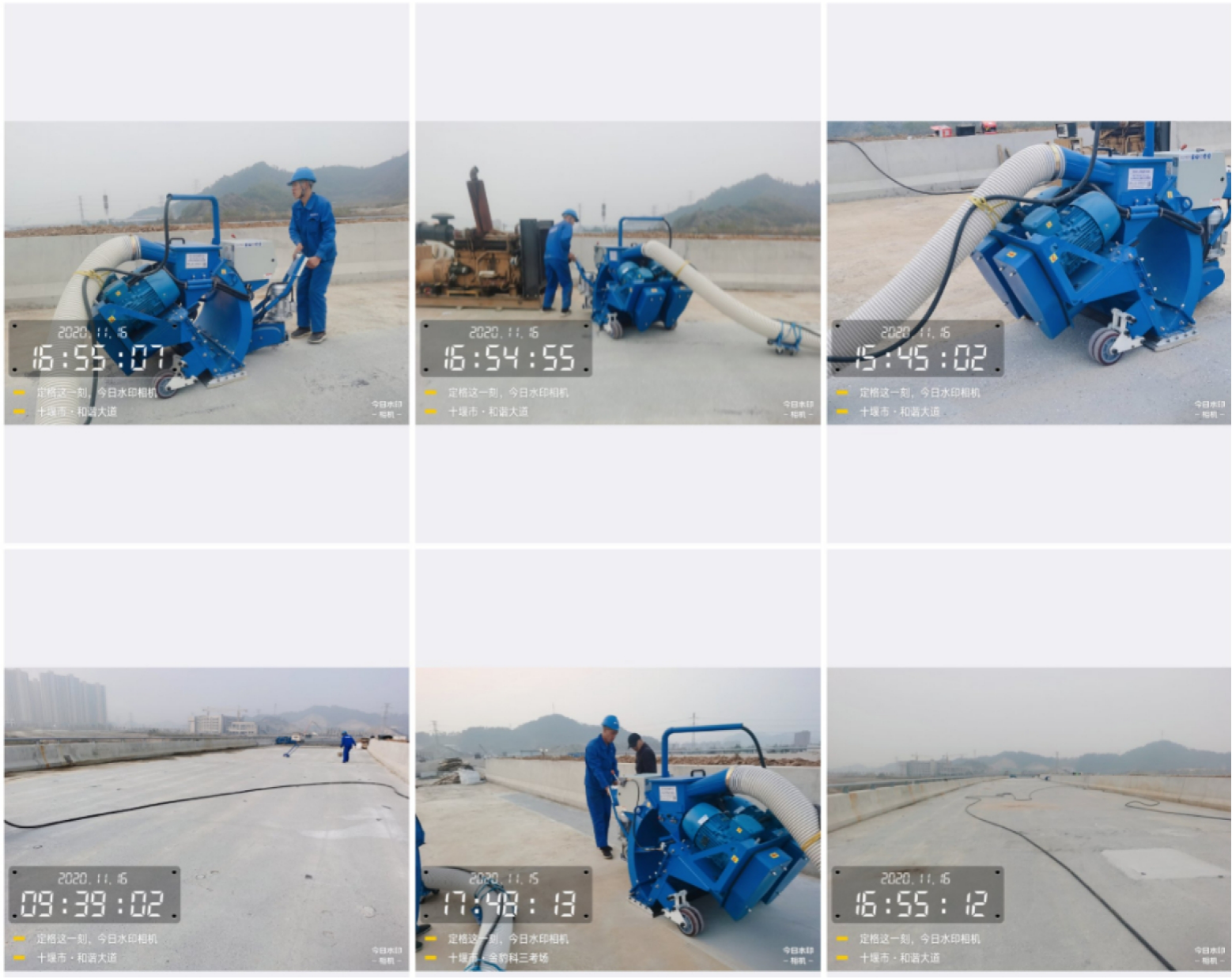

【大面积抛丸作业】
【抛丸前后对比】

【淞源劳务标示牌】
【施工人员精彩一刻】
